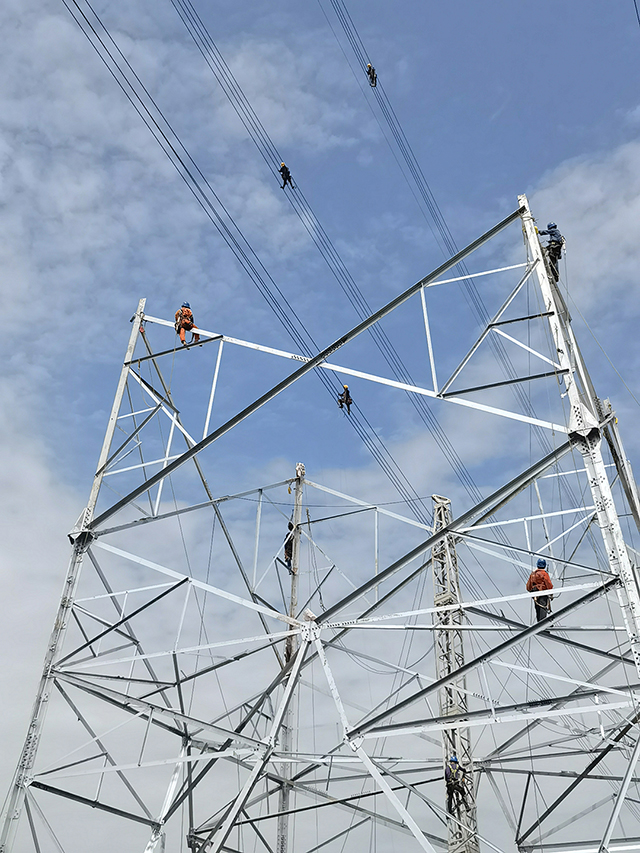

6月6日19點30分,由成蜀電力集團承建的渝昆鐵路500kV洪瀘一、二線150#-154#遷改工程順利完成,具備帶電條件。

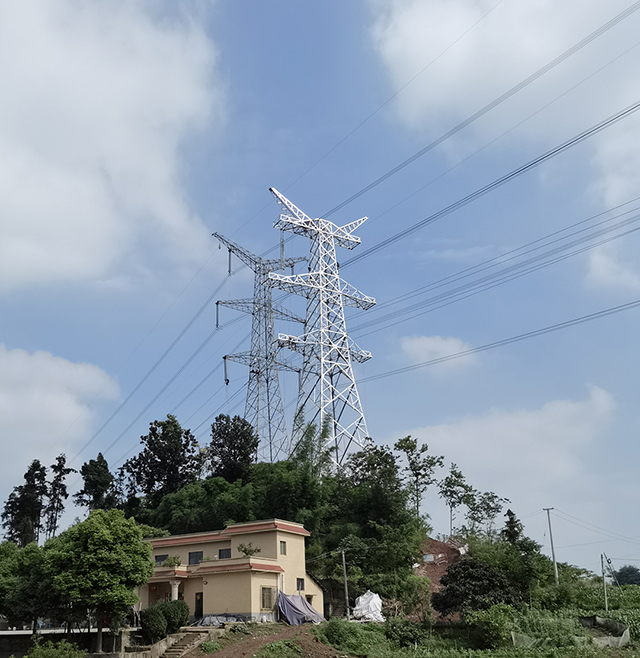

500kV洪瀘一二線起于瀘州市瀘州500kV變電站,止于自貢市500kV洪溝變電站,線路全長2×73.651km,按同塔雙回架設,途經瀘州市江陽區、富順縣、自貢市沿灘區。經現場勘查核實,擬建渝昆鐵路從500kV洪瀘一二線151#-152#之間穿過,但現有電力線路跨越耐張段、桿塔結構重要性系數、單掛點懸垂串設計等不符合“三跨”及反措“三跨段地線懸垂串應采用雙掛點”的規范要求,需要進行遷改。
為確保停電期間施工安全、滿足后期鐵路運營和電力檢修需要,項目人員反復勘查現場、不斷優化施工細節,最終確定了施工方案。施工過程中,項目部合理調配資源,積極對接屬地政府、交通等部門,協調材料運輸途徑、開辟通道。同時做好防疫物資儲備,強化人員進場管控與封閉管理,認真落實疫情防控各項措施,最終順利完成本次遷改施工任務。
