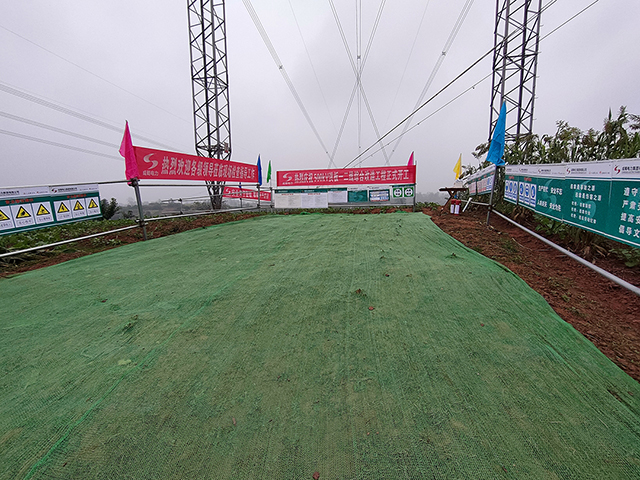

11月9日,由成蜀電力集團承建的超高壓自貢運維分部500kV洪板一二線綜合改造工程舉行開工儀式,成蜀電力集團副總經理江明、副總經理沈邦平及部分項目管理人員參加儀式。
改造工程線路起于自貢洪溝500kV變電站,止于重慶陳家橋500kV變電站。在四川超高壓運維管理轄區內,從500kV洪板一線001#至138+1#塔,線路長度55.827km;從500kV洪板二線001#至143+1#塔,線路長度56.009km。此次綜合改造主要針對非獨立耐張段跨越高速公路不滿足“三跨”要求,部分拉線塔銹蝕情況嚴重對線路安全運行造成極大隱患,以及部分耐張段長度達到15km以上不滿足規范要求的超長耐張段進行改造。新建鐵塔48基,導地線掛點改造鐵塔12基,需拆除原鐵塔45基。
該工程項目施工戰線長,涉及鄉鎮較多,協調難度大,且受到疫情的影響,前期籌備中的各項工作一度陷入僵局。項目人員團結一致、共克時艱,嚴格遵循地方防疫政策的同時,利用一切可利用資源,完成了前期籌備工作,為順利開工奠定了基礎。過去幾個月反復的疫情,致使該工程有效工期十分緊迫。后續,項目部將緊盯時間節點,持續落實安全文明施工,保質保量完成基礎工程、鐵塔組立及停電作業等工程內容。
