3月19日03時17分,成蜀電力集團運檢項目500kV譚樂一二線三跨改造工程全面竣工,順利送電投運。

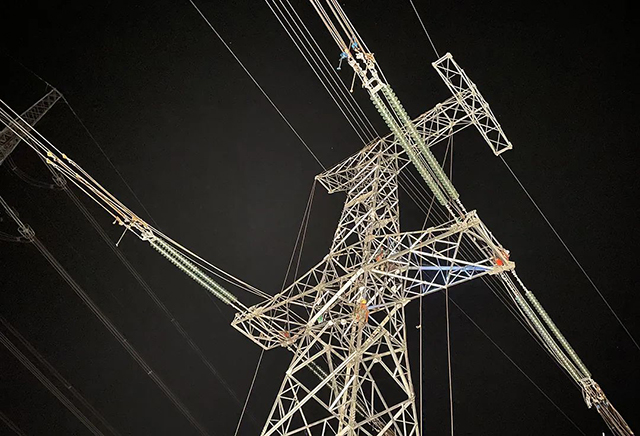

該工程難度系數大,一線5號~6號塔、30號~31號塔,二線129號~130號塔均涉及跨越高鐵施工作業。其中,30號~31號塔跨越寶成線、成綿樂客運專線兩條鐵路。按照有關部門規定,為避免影響高鐵正常運行,白天不允許施工作業,施工作業必須在夜間十二點之后進行,并且在凌晨四點半以前施工完畢,撤出所有人員和機具設備。凌晨跨越高鐵施工作業,是項目推進中的一塊“硬骨頭”。
夜間施工難度大、風險等級高、白天與黑夜連續施工,項目人員的身心意志經受住了巨大的考驗。他們直面挑戰,真抓實干,做好自己本職工作的同時,積極協同配合,全力確保了項目按期送電投運。
