4月25日傍晚,隨著接地線的全部拆除,成蜀電力集團運檢項目500kV廣蜀一線架空地線大修工程全部順利竣工。
500kV廣蜀一線,起于500kV廣都變電站出線構架(設計名稱為九江500kV變電站),止于500kV蜀州變電站(設計名稱為崇州500kV變電站)進線構架,路徑長度42.811km,該線路由原紫崇華線路開π至500kV廣都變電站后形成。本次改造任務為對其中一根普通地線進行拆除并換新,改造長度為27.996km。

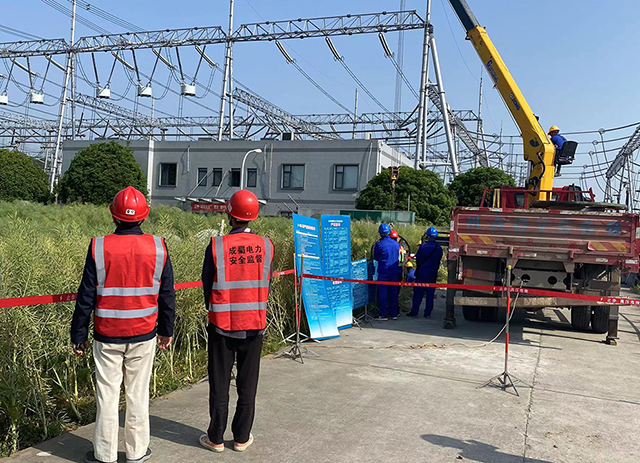

全線交叉跨越點較多,涉及跨越成溫邛高速1處,跨越220kV線路6條、110kV 線路5條、35kV線路3條、10kV線路29條、380V及以下73條以及通信線纜58條。依據本次施工任務的難點與停電時間計劃,項目人員迅速組織現場踏勘,制定詳細施工方案。結合業主方最新安全生產文件,組織安全生產教育培訓,提高思想意識,嚴格作業組織管理。施工過程中,項目人員堅決做到“無清單不開工”,落實安全文明施工規范。在各方協同配合下,項目部投入工人43人、車輛及施工機具13臺,經過15天的持續作戰,最終順利完成工程任務。
