為了回顧和總結2024年年度工作經驗和創新做法,深入剖析工作中的不足,并對2025年的各項工作進行全方位前瞻部署,1月17日-21日,成蜀電力集團舉行2024年...
在新春佳節即將來臨之際,集團黨支部積極響應中共中央組織部關于元旦春節期間開展走訪慰問生活困難黨員、老黨員、老干部活動的要求,深入踐行企業...
從2004年到2024年,成蜀電力集團走過20年光輝歷程,20載薪火相傳,砥礪初心,記錄著每一位成蜀人的故事。20載勵精圖治,奮楫篤行,塑造了無數個拼搏奮...
近期,錦屏水電站水光牧互補扎拉山光伏電站Ⅱ標段2#升壓站項目部收獲榮譽與感謝信,點贊成蜀電力高效安全推動項目建設,點贊成蜀電力優質履約能力...
文章來源:網絡??瀏覽次數:

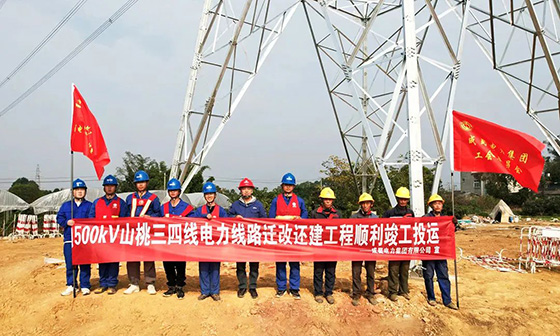

11月27日,新建成自高鐵DK24+055-DK39+406段500kV山桃三四線遷改還建工程順利完成,具備送電條件,并于28日送電投運。
500kV山桃三四線起于煎茶街道500kV尖山變電站,止于龍泉驛區500kV桃鄉變電站。500kV山桃三四線遷改還建工程起于500kV山桃三四線66#大號側新建耐張塔T67,止于500kV山桃三四線T76#。

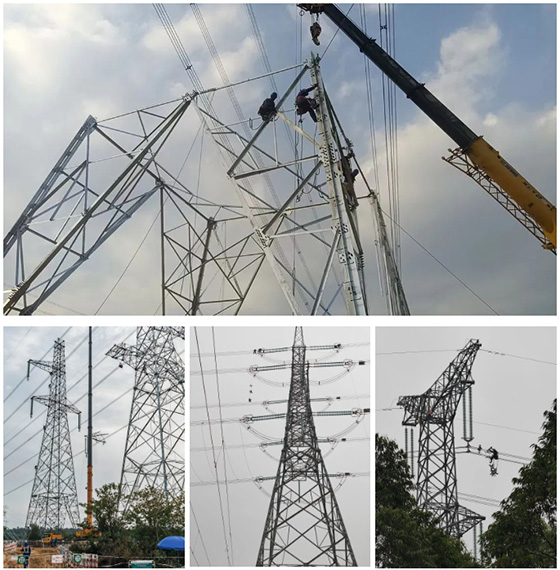

500kV山桃三四線停電時間為11月10日-11月27日,期間涉及鐵塔組立、緊斷線、附件安裝等工作內容,時間緊、任務重。線路東部龍泉山脈為長條形連續山脊地形,地形陡峻、巖石堅硬,部分鐵塔基礎開挖及材料運輸難度大。運輸?shù)缆沸陆ㄟ^程中,因青賠問題,阻工現象多發,協調困難。工程建設中跨越在建的成自高鐵動車所,多條帶電運行的電力線路,以及車流量大、不能斷交的108國道,施工作業安全風險高、技術難度大。面對挑戰,項目團隊主動加強前期策劃,合理安排工期計劃,科學組織調度施工力量。開工即是沖刺,在確保安全質量的前提下,項目建設團隊以“白天+黑夜”的方式加班加點完成既定建設任務,實現了項目的如期竣工投運。

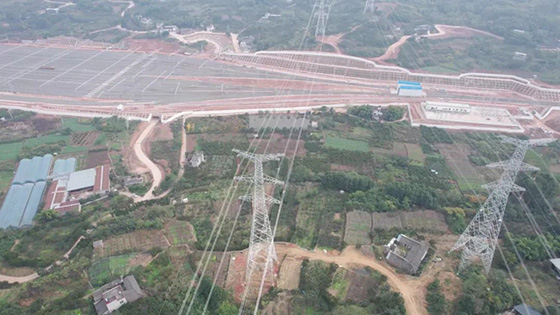

跨越在建成自高鐵動車所

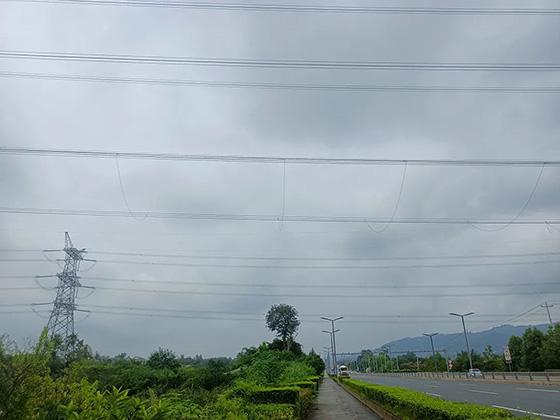

跨越108國道
成自高鐵,是四川歷史上第一條時速350公里的高速鐵路,其建成將徹底結束四川沒有時速350公里高鐵的歷史,為四川鐵路建設迎來歷史創新紀元。500kV山桃三四線遷改還建工程的如期竣工對整個高鐵項目按計劃通車與安全穩定運行具有重要意義。
