由四川成蜀電力建設公司參與施工的500kV洪板一、二線擴容改造工程已提前全部轉入帶電運行。洪板二線於2014年5月24日凌晨3時10分由檢修轉入運行,恢復送電;洪板一線於2014年6月3日凌晨0時29分由檢修轉入運行,恢復送電。
500kV洪板一、二線增容改造工程是國網四川省電力公司2014年的重點搶建工程。公司施工本工程四川段II標段,其中洪板一線段(N62~N151)全長35.43km,共有鐵塔87基;洪板二線段(N62~N136)全長29.269km,共有鐵塔76基;一、二線施工總長64.699km,鐵塔163基。
本工程增容改造內容主要包括:將原LGJ400/35導線改造為350/35耐熱鋁合金絞線;將洪板一線兩根鋼絞地線改造為一根OPGW復合光纜和一根鋁包鋼絞線,并對地線改光纜部分的地線支架進行改造;洪板二線一根鋼絞地線改造為鋁包鋼絞線,原光纜不改造。
洪板二線計劃停電施工的時間是4.17~5.21日,我公司施工段於5月20日提前完成任務;洪板一線計劃停電施工的時間是5.2~6.3日,我公司施工段於5月28日提前完成。本工程參加施工的單位還有四川電力送變電建設公司和重慶電力建設送變電公司兩家大型企業,我公司的施工質量和安裝工藝均取得了和他們一樣好的成績。

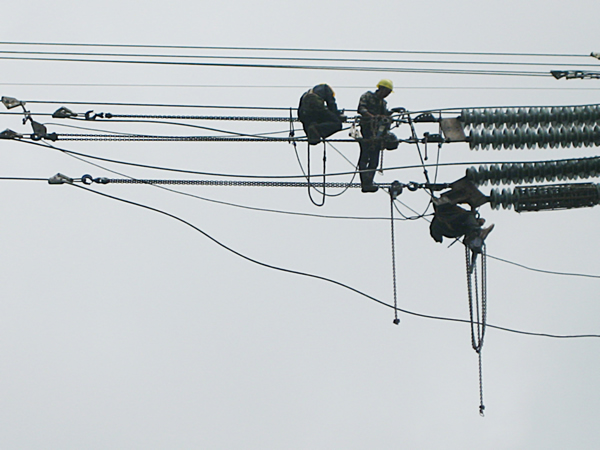

【高空直線液壓1】

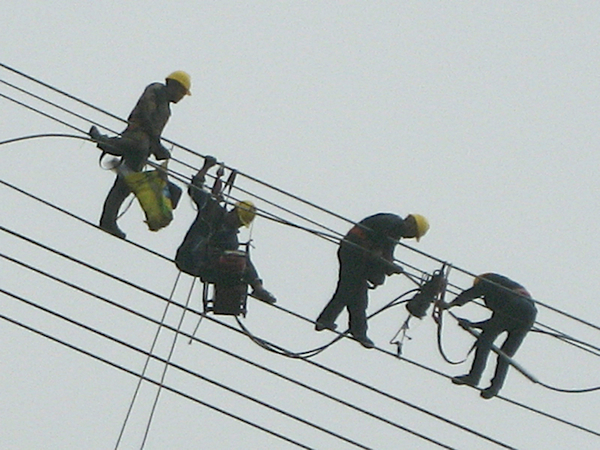

【高空直線液壓2】

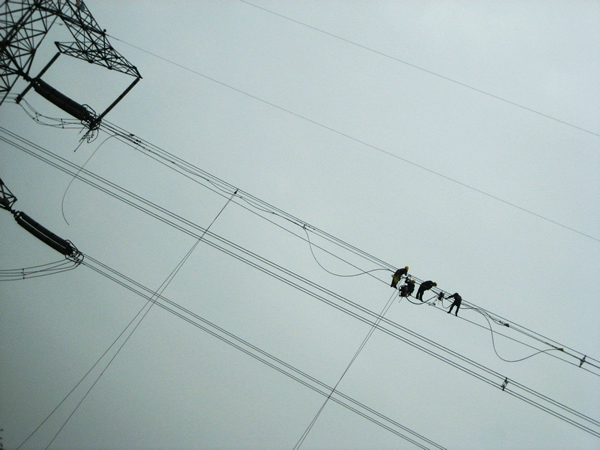

【耐張串與導線通過鏈條葫蘆連接微調弧垂】
