2017年11月16日,國網江西省電力檢修公司副總經理胡濤、運維部副主任劉建勇等領導到成蜀電力集團施工的500KV文贛線8、9標段檢查工作,集團運檢公司副主任江明等陪同現場檢查。胡總一行到施工現場檢查了500KV文贛ll回停電作業情況,對我集團施工隊伍提前完成500KV文贛l回遷改任務并順利送電給予表揚,希望我施工項目部繼續發揚頑強拼搏、能打勝仗的企業精神,保質保量、保安全地繼續完成500KV文贛ll回線的遷改任務。

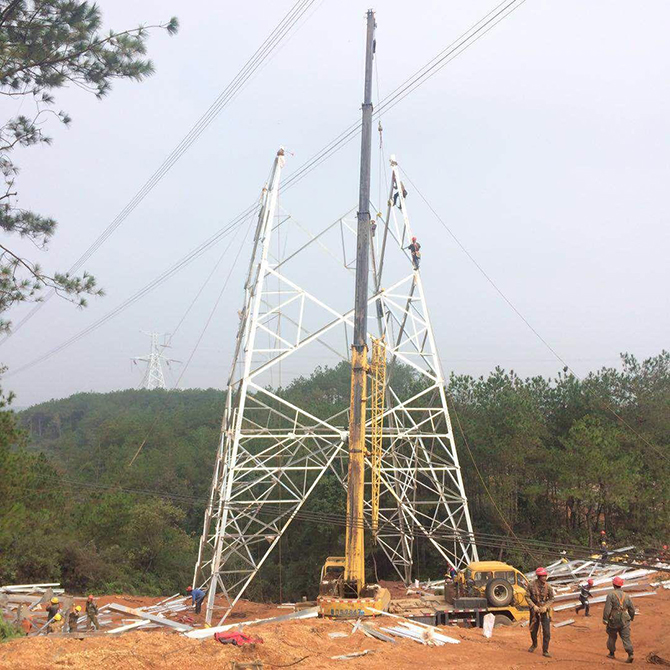

江西省500kV文贛I、II回跨昌贛客運專線鐵路遷改工程8、9標段總共新建9基鐵塔、拆除7基舊鐵塔、展放新線路1.457km,拆除舊線路1.052km。
根據業主單位的安排,500kV文贛l回線8標段、9標段于2017年11月1日停電,我集團公司派出100多名施工人員,經過精心安排、周密部署、刻苦奮戰,於2017年11月13日完成了停電組立施工鐵塔和架線任務,并于14日順利投運。
500kV文贛II回線8、9標段停電施工已于11月15日開始,預計兩周內完成。
