2019年6月11日23點,歷時11天,由成蜀電力集團施工的國網江西500kV錦安Ⅰ線跨越遷改項目,按停電施工節點正式竣工。經過驗收送電投運,該項目畫上了圓滿的句號。該項目新建鐵塔3基、拆除舊塔2基,采用耐~直~耐跨越蒙華鐵路,遷改路徑總長0.7公里。
當天下午3點,在國網江西省檢修公司八樓會議室召開了竣工驗收和送電啟動會,國網江西電力檢修公司領導及有關部門人員、監理、設計、施工等相關負責人參加,會議由國網江西檢修公司副總經理彭朝暉主持。
▲國網江西檢修公司副總經理彭朝暉主持竣工驗收和送電啟動會
各參建單位負責人在會上分別做了工作總結報告,同時驗收小組針對近2天的檢查驗收和消缺情況進行總結和點評,最后各相關單位一致同意該項目通過驗收,并按計劃送電投運。

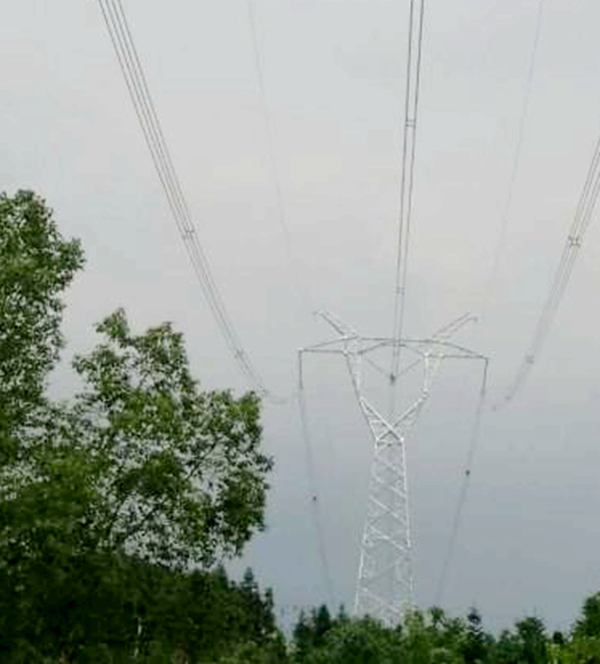

▲現場竣工圖片
成蜀電力集團運檢公司接到本工程施工任務后,針對江西地域安全管理嚴、建設標準高、任務工期緊的特點,及時委派精干人員組成施工項目部,做到統籌規劃,靠前指揮。在關鍵施工節點期間,集團公司副總江明到現場協調指揮,及時解決問題,確保了工程順利推進。施工項目部及班組人員針對工程特點、難點,合理分工、緊密配合、攻堅克難、全力以赴,終于保安全、保質量、保工期按時完成施工任務,圓滿完成了集團公司交給的任務。
